На трассе Киев – Одесса строят новую транспортную развязку: какие работы уже выполнены
На автомобильной дороге государственного значения М-05 Киев – Одесса идет строительство современной транспортной развязки на км 21+847. Работы выполняются на разных уровнях, что позволит разгрузить движение, повысить безопасность и сократить время в пути между столицей и югом страны.
Как пишет Delo.ua, об этом информирует пресс-служба Агентства восстановления.
Строительство на магистрали Киев – Одесса
Что уже сделано на объекте:
- Переустроены инженерные сети – перенесены кабели связи, линии электропередач и сети освещения.
- Оборудована система водоотвода — выполнены работы по водопонижению грунтовых вод, построена дождевая канализация с очистными сооружениями и установлены водопропускные трубы.
- Возведены кольцевые развязки и подъезды — устроен земляное полотно, слои дорожного основания, установлен бортовой камень и барьерное ограждение, уложено асфальтобетонное покрытие. В завершение смонтированы дорожные знаки и горизонтальная разметка.
Строительство путепровода туннельного типа почти завершено – готовность объекта составляет 95%.
- По правому проезду уже устроено пролетное строение.
- По левому проезду предварительным подрядчиком ранее была забетонирована пролетная часть.
- В самом тоннеле выполнена гидроизоляция, возведены «заборные» стены, обустроены тротуары, нанесено антикоррозионное покрытие, смонтирована система водоотвода и освещения, уложено асфальтобетонное покрытие. Также установлены дорожные знаки и нанесена разметка. На подходах к тоннелю выполнено монолитное укрепление конусов выемки и устроена служебная лестница.

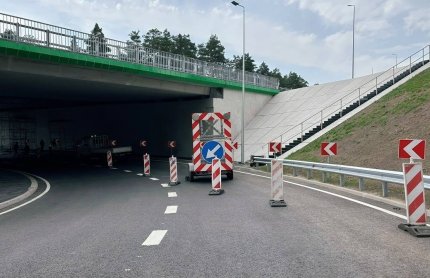

- Над туннелем и на подходах по трассе М-05 обустроено мостовое полотно с гидроизоляцией, тротуарами, перильным и барьерным ограждением. Завершен монтаж деформационных швов (продольных и поперечных), водоотводной системы, заключен асфальтобетон, установлены дорожные знаки и нанесена горизонтальная разметка.
Ремонт дефектов и финальные работы
После начала полномасштабного вторжения договор с предыдущим подрядчиком был расторгнут. После возобновления работ новый подрядчик приступил к разработке грунта в тоннеле и провел детальное обследование сооружения. В ходе проверки выявили дефекты бетонирования пролетного строения левого проезда, выполненные предыдущим исполнителем.
Испытания показали, что обнаруженные остаточные деформации не влияют на прочность постройки. В то же время для обеспечения долговечности необходимо отремонтировать трещины — эти работы можно выполнить только после завершения устройства всех элементов проезжей части и при полном отсутствии движения по левому проезду.

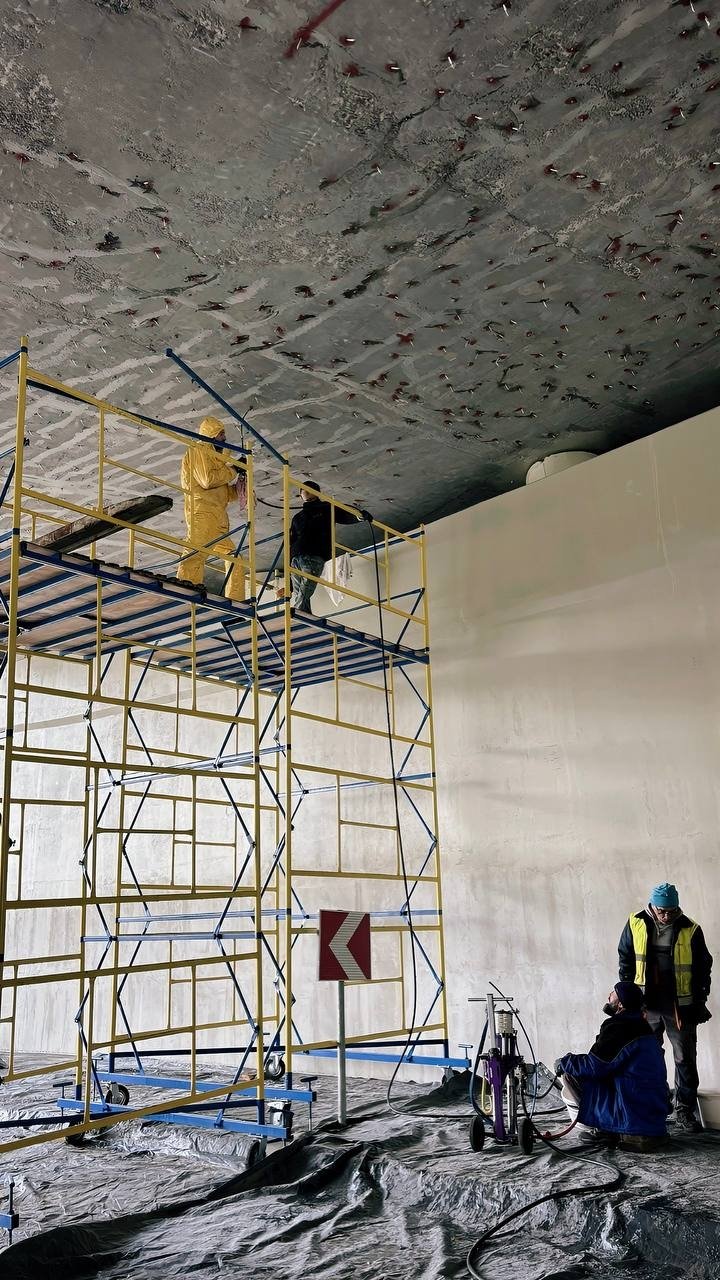

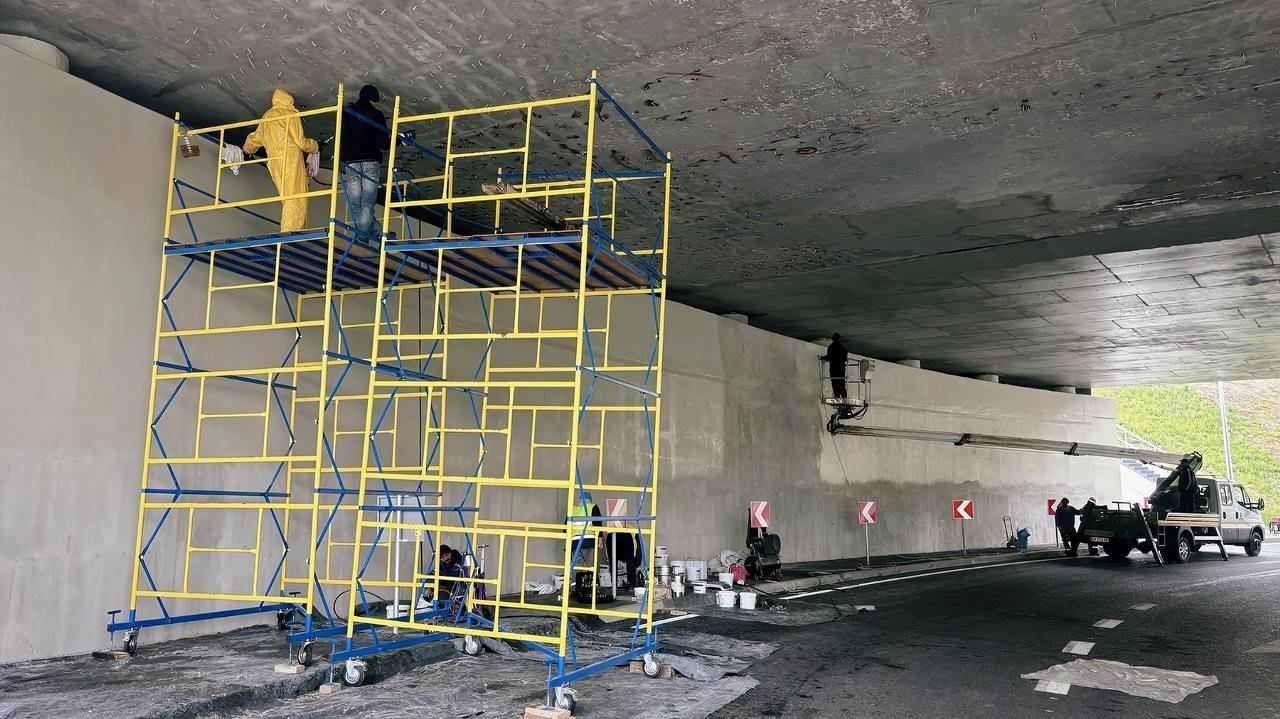

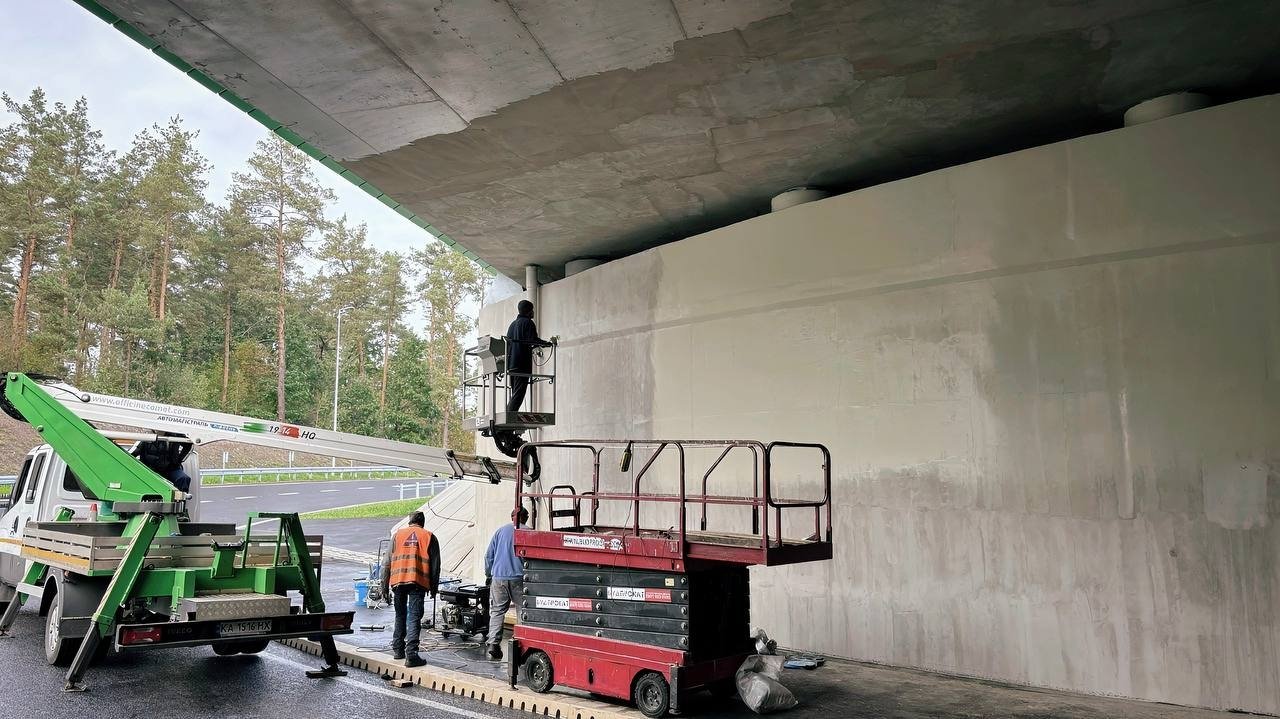

В настоящее время подрядчик завершает устранение дефектов пролетного строения и покраску бетонных поверхностей тоннеля.
Завершить эти работы планируют до конца октября.
Проектная документация объекта была разработана в рамках программы повышения безопасности дорожного движения и пропускной способности автодороги в рамках совместных с международными финансовыми организациями проектов. Документ утвержден приказом Укравтодора №230 от 19 июня 2017 года.
